凝神聚力,精益检修,汉江能源公司机组春修春试工作圆满完工
发布日期:2022年05月25日
来源:湖北能源
字体大小:
本网讯(蔡长胜)2022年5月21日11时45分,白水峪电站4号水轮发电机组顺利开机并网,标志着汉江能源公司白水峪电站、三里坪电站共6台机组春修春试工作圆满完工。
3月8日至5月21日,在检修中心、两场站及各部门的通力协作下,公司先后共完成了白水峪电站2台次机组c级检修和2台次机组d级检修、三里坪电站2台次的机组c级检修,共完成了标准检修项目129项、非标准检修项目64项,检修工作严格按规程规范要求及相关技术标准执行,切实履行三级质量验收手续,所有检修项目均按计划完成。机组检修后运行平稳,各部测量数据优于规程、规范要求。

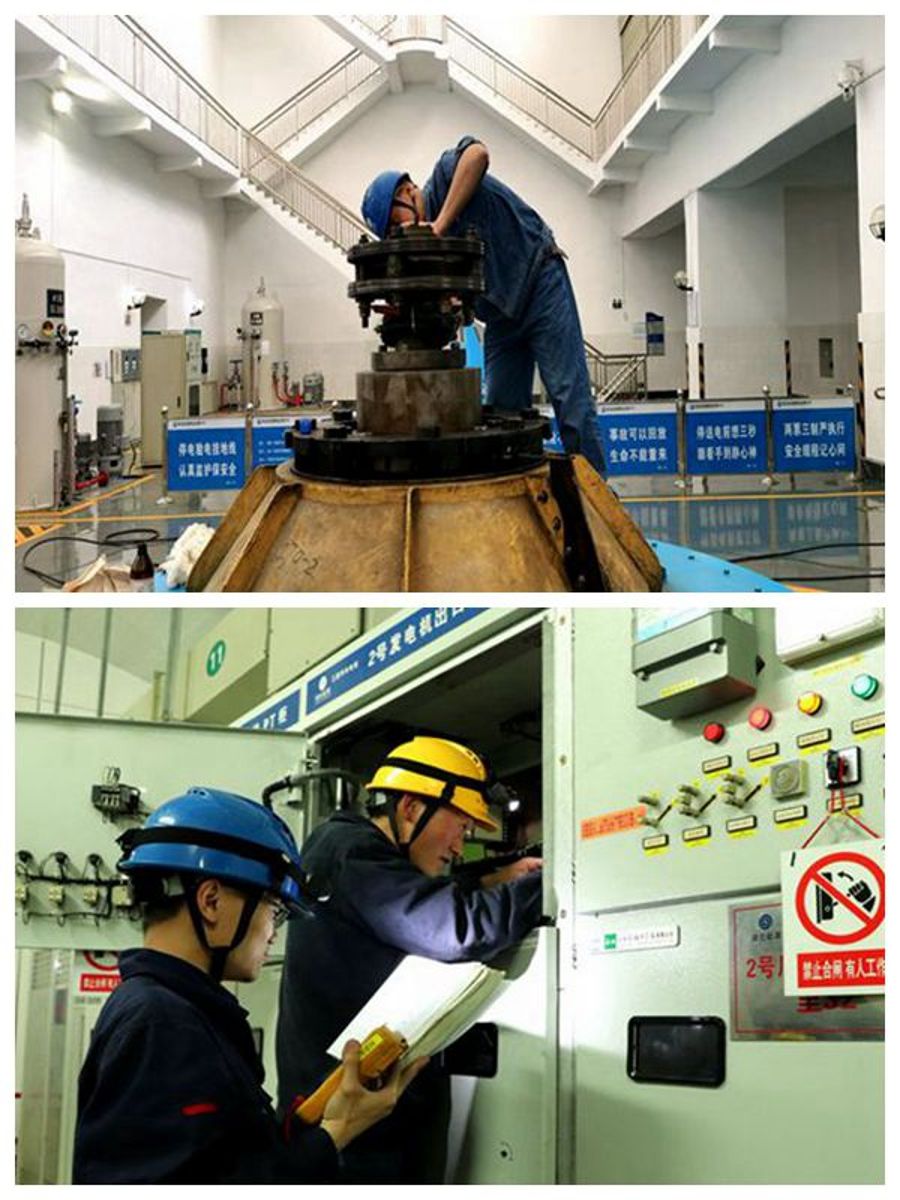

机组检修现场(摄影:蔡长胜)
为确保检修质量、提高检修效率,检修伊始,公司对机组春修春试工作进行了全面动员部署,开展了安全培训和“三措两案”的学习,细化组织实施,按照错峰检修、服从电网调度和水库汛情,保障安全生产的总要求,科学合理安排工期。对每个检修项目从人员、技术、备件材料等多方面进行认真梳理,对重点项目实施落实到人,将责任层层压实,本着应修必修、修必修好的原则,充分发挥技术监督作用,全力保证检修质量。
通过检修,进一步消除了设备隐患,全力提升设备安全性、可靠性及经济性,降低设备缺陷发生率。为汛期迎峰度夏、能源保供、机组满负荷安全稳定运行,提供了坚实有力的保障。
