国内在建最大火电项目2号机定子吊装到位
发布日期:2021年06月08日
来源:湖北能源
字体大小:
5月27日,经过8小时的连续奋战,国内在建最大火电项目2号机组发电机定子顺利吊装就位,拉开了国电电力上海庙公司2号机组发电机本体安装施工高峰的序幕。

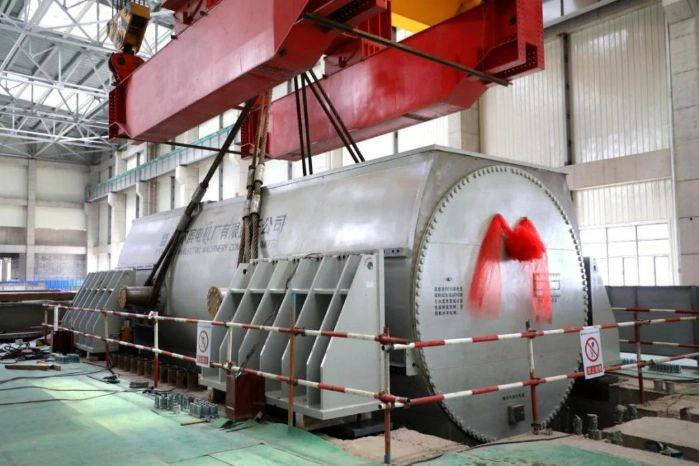

2号发电机定子吊装就位
上海庙公司拥有4台百万千瓦超超临界间接空冷火电机组,是目前国内最大的火电在建工程,由国能电力工程北京分公司承建。本次吊装的2号机组发电机定子由哈尔滨电气股份有限公司生产,长12.57米,宽3.8米,高4.2米,发电机定子净重384.8吨,起吊总重402.5吨,是2号机组吊装类最重设备,采用汽机房两台行车抬吊就位。
为确保2号机组发电机定子吊装任务的顺利完成,国电电力上海庙公司在充分借鉴1号发电机定子吊装方案的基础上,结合现场具体条件,与设备厂家密切联系配合,不断优化吊装方案,在吊装重量上与1号发电机定子相比减少27.7吨,极大的提升了吊装安全系数。国能电力工程北京分公司上海庙项目部认真做好吊装前安全、技术交底,对检修、布置、行车检查、定位等一系列吊装前准备工作进行现场逐项监督排查,全力确保定子吊装工作高标准、高质量进行。在双方专业技术人员和安全监察人员的全程旁站监督下,2号发电机定子上升至预定高度并完成转向,经过平移调整后缓慢降至台板准确就位,整个吊装过程指挥有力、操作精准,衔接流畅、安全平稳、一次成功。
文章来源:中国电力报 作者:刘昆 朱国峰
发布日期:2021年06月08日
